Questão
ID 2111040Disciplina: Matemática
Assunto: Média Aritmética Ponderada
Ano: 2014 Banca: FGV - Fundação Getúlio Vargas Órgão: Defensoria Pública do Estado do Rio de Janeiro

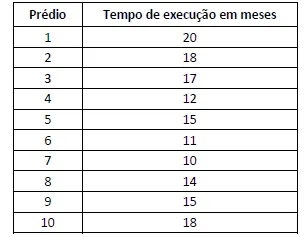

Uma construtora alfa foi chamada para realizar uma construção de um prédio de apartamentos de 4 andares sem elevador e com dois apartamentos por andar. A construtora já executou essa obra algumas vezes. Da experiência das obras anteriores, chegou à conclusão de que o tempo pessimista para construção é de 20 meses e o otimista é de 12 meses. Para a determinação do tempo mais provável, a construtora possui um histórico de 10 prédios, apresentados na tabela abaixo. Para a determinação do tempo de execução esperado, deve-se considerar um peso de 5 para o mais provável, 3 para o otimista e 2 para o pessimista.

O tempo de execução esperado para o prédio é
