Questão 1008583

Engenharia Elétrica e Engenharia Eletrônica · 2024

Questão

ID 1008583

Disciplina: Engenharia Elétrica e Engenharia Eletrônica

Assunto: Planejamento e Cronograma Físico-financeiro

Ano: 2024 Banca: Avança SP - Instituto Avança São Paulo Órgão: Prefeitura Municipal de Lorena

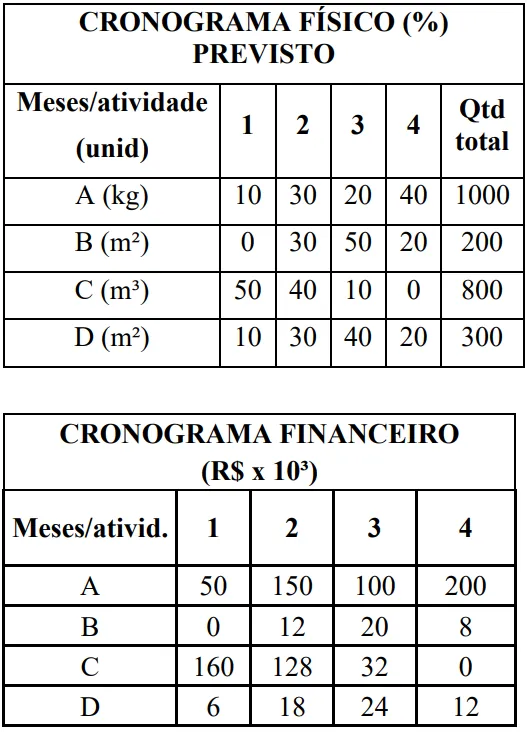

Analise as afirmações com base nos cronogramas físico e financeiro, considerando que os faturamentos são proporcionais às atividades desenvolvidas em cada período

I - O custo programado para o mês 2 corresponde a mais de 25% do desembolso total previsto;

II - O custo de 1m² da atividade B é equivalente ao de 1m² da atividade D;

III - Se o faturamento acumulado até a terceira medição referente à atividade D for de R\$36.000, será necessário no quarto mês dobrar a execução prevista para esta atividade, de modo que não ocorra alteração do prazo final do serviço;

IV - Se até o final do terceiro mês for executada apenas metade da quantidade prevista para a atividade B, o ajuste do cronograma um mês após implicará, na próxima medição, um faturamento 15% acima do previsto para o conjunto das atividades;

V - Um acréscimo de 100kg na atividade A, mantidos todos os custos unitários dos serviços, implicará um acréscimo financeiro superior a 10% no custo total do contrato;

VI - Os elementos disponibilizados nos cronogramas acima (físico e financeiro) permitem inferir precisamente a interdependência das quatro atividades.

Devemos concluir que somente estão corretas as assertivas:

Alternativas da questão 1008583
