Questão
ID 871960Disciplina: Raciocínio Lógico
Assunto: Porcentagem
Ano: 2007 Banca: FUNPAR NC UFPR - Universidade Federal do Paraná Órgão: Polícia Científica do Paraná
O enunciado a seguir é referência para as questões 52 a 54.

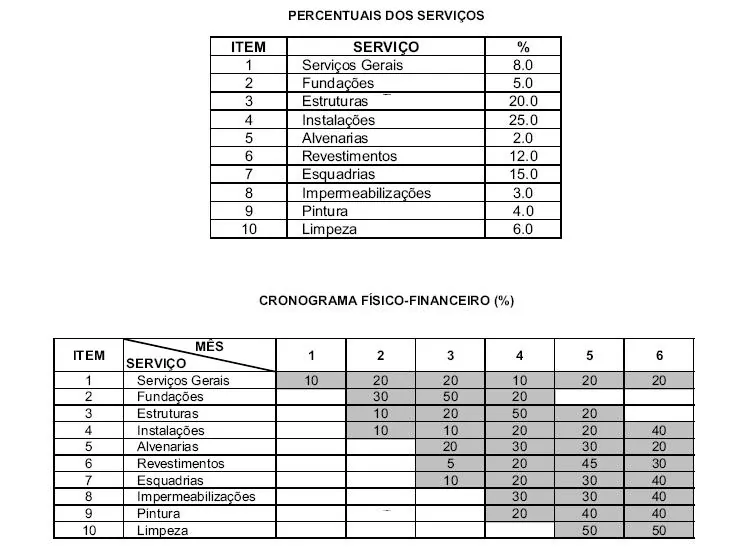

Uma obra predial apresenta um custo total previsto de R\$ 3.000.000,00 (três milhões de reais). Os percentuais de cada serviço da planilha orçamentária e o cronograma físico-financeiro previstos são apresentados nas tabelas abaixo.
Sabendo que no mês 2 o serviço Fundações (item 2) teve uma despesa adicional de 6% do valor total desse item, e que o serviço Estruturas (item 3) teve uma despesa adicional de 0,4% do valor total desse item, qual o acréscimo de custo (%) em relação ao custo previsto para esse mês?
