Questão 684190

Engenharia de Produção · 2022

Questão

ID 684190

Disciplina: Engenharia de Produção

Assunto: Planejamento e Controle de Projetos (PERT/CPM)

Ano: 2022 Banca: CESPE CEBRASPE - Centro de Seleção e de Promoção de Eventos UnB Órgão: Universidade de Brasília

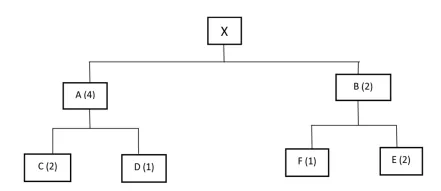

Tendo como referência a árvore de produto representada anteriormente, e considerando que o lead time de produção, em semanas, de X, A, B, C, D, E e F seja igual a 2, 4, 1, 4, 1, 2 e 1, respectivamente, julgue os itens que se seguem.



Para a entrega do produto final X, são necessárias, no mínimo, 9 semanas, com o caminho crítico C, A e X.

Alternativas da questão 684190
