Questão
ID 648911Disciplina: Engenharia Civil
Assunto: Método do Caminho Crítico
Ano: 2024 Banca: FGV - Fundação Getúlio Vargas Órgão: Departamento Nacional de Infraestrutura de Transportes

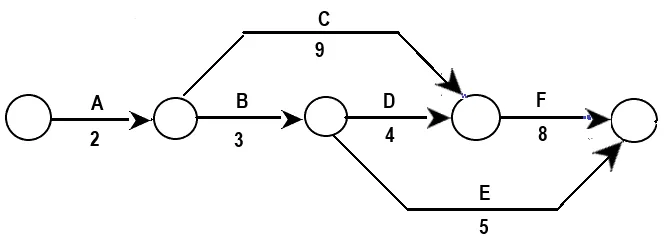

No desenvolvimento do planejamento da etapa de uma obra, chegou-se ao diagrama de flechas apresentado a seguir, onde estão assinaladas as atividades a serem desenvolvidas e os respectivos tempos de execução, em dias.

Com base nesse diagrama, considere as afirmativas:
I. A folga da atividade E é de 2 dias.
II. O caminho crítico é A – B – D – F.
III. Admitindo-se que se possa contratar mão-de-obra suficiente para que a atividade C tenha duração de 4 dias, o prazo total da obra passa a 17 dias.
Está correto o que se afirma em
