Questão
ID 3063732Disciplina: Engenharia Civil
Assunto: Método do Caminho Crítico
Ano: 2025 Banca: SELECON - Instituto Nacional de Seleções e Concursos Órgão: Prefeitura Municipal de Sinop

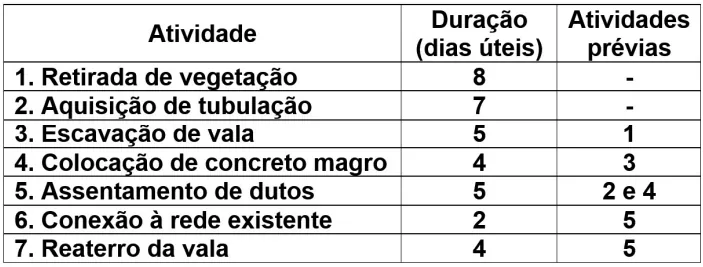

A tabela a seguir indica as atividades que devem ser realizadas em uma obra, com a respectiva duração, em dias úteis, assim como a lista de atividades prévias que precisam ter sido concluídas antes do início da atividade.

As atividades devem ser realizadas em paralelo tanto quanto possível, e o trabalho será iniciado em uma segunda-feira, com folga apenas aos domingos. Considerando que não haverá atrasos, a duração total desse serviço em dias corridos, desde o início do primeiro dia de trabalho até o final do último dia útil de trabalho, vale:
