Questão
ID 2852005Disciplina: Engenharia Civil
Assunto: Método do Caminho Crítico
Ano: 2023 Banca: Avança SP - Instituto Avança São Paulo Órgão: Serviço Autônomo de Água e Esgotos de Amparo

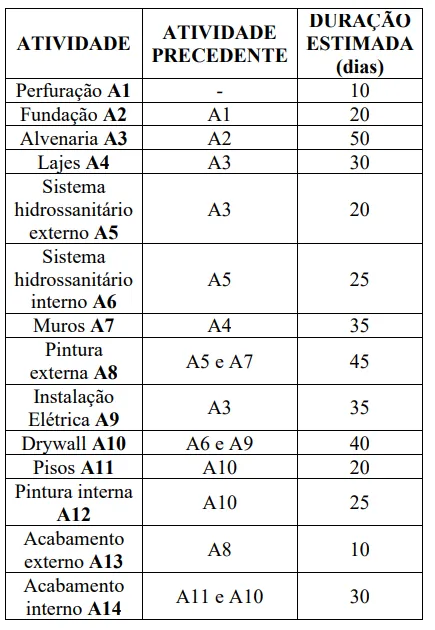

Determinada obra terá as seguintes atividades a serem realizadas, com suas respectivas atividades precedentes (qual a atividade mencionada depende da conclusão para que esta seja iniciada) e suas durações estimadas.

Com tais informações, sabemos que as atividades que se encontram com folga (que possuem alguma flexibilidade de prazo para sua realização sem que prejudique a duração total da obra) são:
