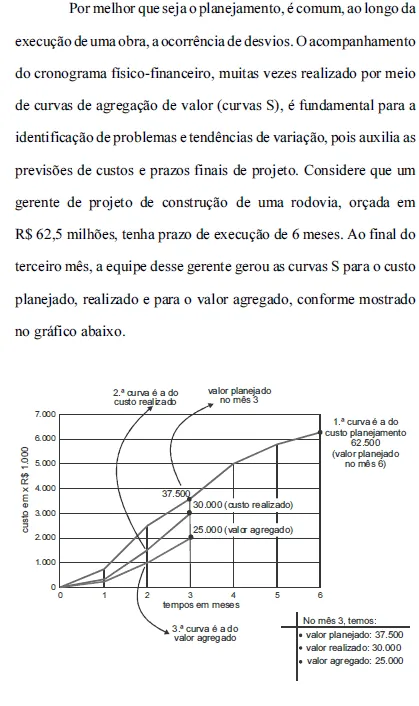

Questão
ID 1932837Disciplina: Engenharia Civil
Assunto: Gerenciamento do Valor Agregado (GVA/EVM)
Ano: 2013 Banca: CESPE CEBRASPE - Centro de Seleção e de Promoção de Eventos UnB Órgão: Universidade Federal do Pampa

Com base nessas informações, julgue os seguintes itens relacionados ao acompanhamento e ao controle dessa obra.
As curvas mostram que, mantidas as condições de andamento do projeto, com os dados obtidos ao fim do terceiro mês, projeta-se um estouro de R\$ 5 milhões no orçamento da obra.
