Questão 1543439

Engenharia Civil · 2022

Questão

ID 1543439

Disciplina: Engenharia Civil

Assunto: Método do Caminho Crítico

Ano: 2022 Banca: FUNDATEC - Fundação Universidade Empresa de Tecnologia e Ciências Órgão: Prefeitura Municipal de Foz do Iguaçu


Para responder às questões 29 e 30, analise a Tabela 1 abaixo e, com os dados apresentados, construa a rede PERT/CPM e o diagrama de GANNT. Ela apresenta uma série de serviços de engenharia numerados em forma de atividades. Essas atividades têm suas precedentes indicadas e as durações individuais de cada uma exposta em dias.

Atividades

Serviços

Atividades Precedentes

Duração (dias)

1

Terraplanagem

-

8

2

Corte e dobra aço CA-60

-

1

3

Montagem das fôrmas

1

3

4

Concretagem

2;3

1

5

Desforma

4

1

Tabela 1 – Serviços, durações e precedentes propostos.



Considerando que existe mão de obra suficiente para realizar todas as atividades possíveis em paralelo (obedecendo a precedência indicada na Tabela 1), que a obra iniciará no dia 03 de abril de 2023 (calendário ilustrado pela Figura 2 abaixo), que, para realizar a desforma, o concreto deverá ter 14 dias corridos de cura contados a partir da conclusão da concretagem, que o trabalho pode ser realizado apenas de segunda a sexta-feira, e que os dias 07 e 21 de abril, 1º de maio e 8 de junho são feriados e, portanto, não são contabilizados para a realização de serviços, assinale a alternativa que apresenta o dia e o mês em que a obra será finalizada.

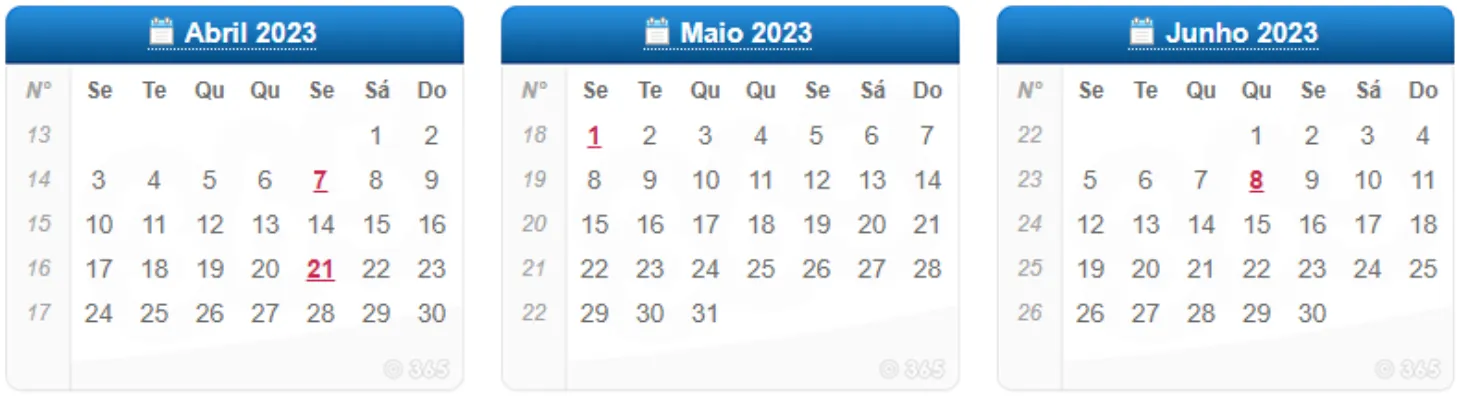

Figura 2
